Artículos Trabajar con freelancers: accesos, archivos y plazos sin hilos interminables

Trabajar con freelancers: accesos, archivos y plazos sin hilos interminables

Gestión de proyectos orientada a objetivos
Camilo Oliveros
11 min
9
Actualizado: 20 de Octubre de 2026
Camilo Oliveros
Actualizado: 20 de Octubre de 2026
Trabajar con freelancers: accesos, archivos y plazos sin hilos interminables

TL;DR

Trabajar con freelancers sin supervisión diaria exige diseñar el flujo antes de asignar tareas: acceso limitado, un paquete de trabajo centralizado, puntos de control y una salida ordenada.

  • Definir qué puede tocar cada freelancer antes de que empiece el trabajo → Acceso mínimo, limitado al alcance del encargo y con una fecha o condición de revisión.
  • Convertir el briefing en un paquete de trabajo que no dependa de mensajes diarios → Contexto, entregables, responsables y criterios de aceptación en un solo lugar.
  • Diseñar una cadencia de trabajo con traspasos y decisiones explícitas → Cada transición tiene un responsable y las decisiones relevantes quedan registradas.
  • Mantener archivos y versiones bajo control desde la primera entrega → Una fuente maestra y una convención de versiones compartida.
  • Aceptar entregables con criterios verificables, no con impresiones vagas → Revisión contra una lista de verificación acordada.
  • Cerrar la colaboración sin perder conocimiento ni dejar puertas abiertas → Salida documentada, transferencia de responsabilidad y revocación de accesos.
  • FAQ: decisiones prácticas cuando el modelo no encaja del todo → Resolver casos especiales sin convertir excepciones en reglas informales.

Takeaway: Un equipo freelance escala mejor cuando cada colaboración tiene límites, reglas de decisión, trazabilidad y una fecha clara de cierre. El objetivo no es controlar cada movimiento, sino evitar que el trabajo dependa de conversaciones dispersas o de una sola persona.


Definir qué puede tocar cada freelancer antes de que empiece el trabajo

El problema suele aparecer antes de la primera tarea: el freelancer recibe acceso a demasiadas herramientas porque es más rápido añadirlo a un grupo que decidir qué necesita.

El trabajo con profesionales independientes también puede implicar colaboraciones internacionales. Una encuesta de la OIT a 1.153 trabajadores de plataformas digitales de 21 países de América Latina y el Caribe encontró que el 53% trabajaba para contratantes fuera de la región. En colaboraciones que cruzan países y organizaciones, conviene definir desde el inicio qué información puede consultar cada profesional y qué sistemas necesita para realizar su trabajo.

En Bitrix24, la extranet permite trabajar con colaboradores externos sin darles acceso a todo el entorno: un freelancer puede ver únicamente los proyectos a los que ha sido invitado. Esto ayuda a limitar la exposición al alcance concreto de la colaboración.

La respuesta es trabajar con un esquema de acceso por colaboración, no por persona. Antes de invitar a alguien, se define qué hará, qué información necesita consultar, qué acciones ejecutará y qué datos deben quedar fuera. También conviene establecer cuándo revisar o retirar esos accesos y rotar las credenciales compartidas al cerrar la colaboración.

Tipo de acceso

Uso habitual

Control recomendado

Operativo

Crear, editar o cargar materiales

Permiso limitado a la herramienta o carpeta necesaria

Informativo

Consultar referencias, calendario o requisitos

Solo lectura y alcance acotado

Sensible

Datos de clientes, facturación o credenciales

Acceso excepcional, aprobado y trazable

El alta debe incluir sistemas autorizados, permisos concretos, fecha de caducidad y responsable interno. Las renovaciones requieren comprobar que el alcance original sigue vigente.

Cada colaborador usa una cuenta nominativa, con autenticación de dos factores; los permisos de administración se reservan para necesidades documentadas. Invitaciones, renovaciones y revocaciones deben quedar registradas, y las credenciales compartidas deben rotarse al cerrar la colaboración.

Por ejemplo, una diseñadora puede necesitar una carpeta de activos, un tablero de tareas y una herramienta de revisión visual, pero no el CRM ni el gestor de anuncios. Un desarrollador externo puede requerir un repositorio separado y un entorno de prueba, sin acceso a producción. La diferencia se resuelve con permisos, no con confianza personal.

Si la herramienta no permite limitar bien los accesos, se compensa con un proyecto independiente, una carpeta específica o datos anonimizados. Debe existir una decisión consciente sobre la exposición que se acepta.

Kit de incorporación de freelancers: accesos, archivos, plazos

Ingresa tu correo electrónico para descargar una guía que te ayudará a comenzar con cualquier software de gestión de proyectos.

Bitrix24

Convertir el briefing en un paquete de trabajo que no dependa de mensajes diarios

Un briefing débil transfiere el trabajo de pensar al freelancer sin darle el contexto necesario. Las dudas terminan repartidas entre correo, chat y llamadas: audiencia, referencias, aprobador o formato final.

El paquete de trabajo debe reunir en un único lugar:

  • Objetivo: resultado esperado y canal o decisión a la que servirá.
  • Alcance y exclusiones: tareas, piezas, formatos, cantidades y lo que queda fuera.
  • Audiencia y referencias: destinatarios, ejemplos, lineamientos y recursos aprobados.
  • Criterios de calidad: requisitos técnicos, tono, compatibilidad y condiciones de uso.
  • Plazo y dependencias: fecha de entrega y factores que pueden bloquearla.
  • Decisor: persona con autoridad para resolver dudas y aceptar el resultado.

Ejemplo ilustrativo de paquete de trabajo: campaña de landing + recursos gráficos.

  • Objetivo: preparar la landing de la campaña y sus piezas de apoyo.
  • Entregables: una landing y las piezas gráficas definidas en el encargo.
  • Audiencia: público objetivo de la campaña; referencias y recursos en la carpeta compartida.
  • Alcance: diseño y recursos gráficos; carga en CMS y seguimiento quedan fuera.
  • Criterios de aceptación: formatos, dimensiones y lineamientos de marca aprobados.
  • Plazo: primera entrega según la fecha acordada y dependencias identificadas.
  • Decisor: responsable interno designado para resolver dudas y aprobar la entrega.

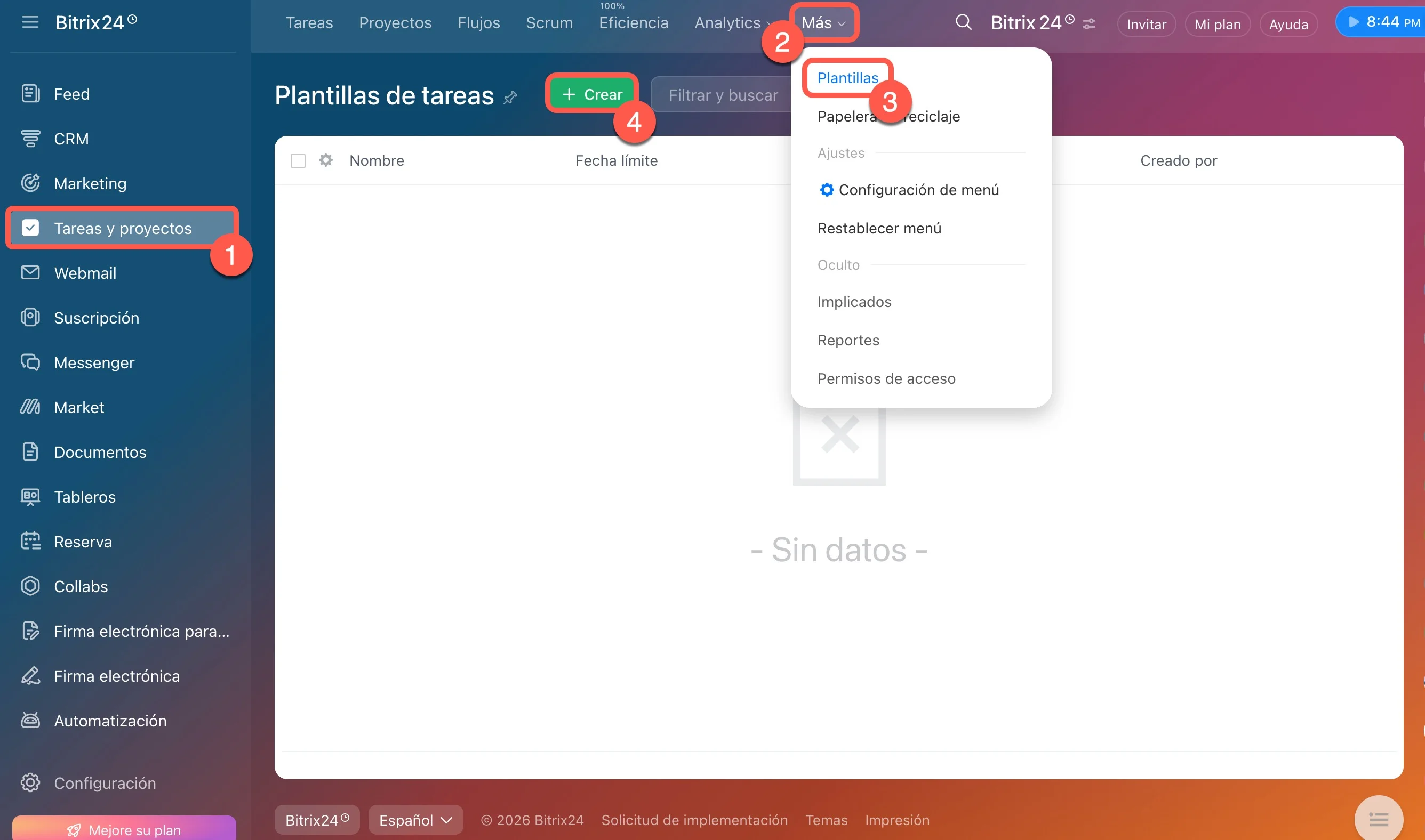

En Bitrix24, las plantillas de tareas pueden reunir la descripción del trabajo, responsables, plazos, listas de verificación y archivos de referencia. Esto permite convertir un briefing aprobado en una estructura reutilizable sin depender de instrucciones repartidas entre distintos canales.

plantillas de tareas

Diseñar una cadencia de trabajo con handoffs y decisiones explícitas

La supervisión continua puede convertirse en un cuello de botella: el freelancer espera respuestas y el responsable interno acumula preguntas. Contar con herramientas de colaboración a distancia permite centralizar conversaciones, tareas y decisiones, reduciendo parte de esa dependencia.

Un flujo habitual puede tener cuatro puntos:

  • Inicio: se confirman paquete, accesos, dependencias y primera entrega esperada.
  • Revisión intermedia: se valida la dirección y se detectan interpretaciones equivocadas.
  • Entrega para validación: se presentan resultados, archivos y evidencias para la revisión formal.
  • Cierre: se registra la aceptación, se guardan materiales y se prepara la continuidad o salida.

Cada transición necesita un responsable:

Momento

Responsable principal

Decisión registrada

Solicitud

Responsable interno del proyecto

Qué se pide y con qué alcance

Duda operativa

Contacto interno designado

Qué interpretación seguirá el freelancer

Cambio de alcance

Dueño del presupuesto o proyecto

Si se aprueba, reestima o rechaza

Aceptación final

Persona decisora

Qué entregables quedan aprobados

El traspaso debe indicar qué está listo, qué requiere revisión y qué depende de otra persona. Quien recibe confirma que ha asumido la responsabilidad o devuelve la tarea con una razón específica. Sin esa confirmación, ambas partes pueden creer que la responsabilidad corresponde a la otra. Como referencia operativa, puede acordarse un plazo de respuesta a dudas de 24–48 horas, ajustándose a la urgencia y al tipo de trabajo; no es un acuerdo de nivel de servicio (SLA) universal.

Las decisiones y cambios relevantes deben quedar registrados. Por ejemplo: “Cambio de alcance aprobado: +2 piezas sociales; nueva fecha de entrega 12/10” o “Decisión registrada: se mantiene la versión B; no requiere cambio de alcance”.

Un ajuste corrige un incumplimiento del briefing o una incidencia objetiva; un cambio de alcance agrega piezas, modifica canal o audiencia, o altera una decisión aprobada. En el segundo caso, la solicitud debe documentarse junto con su impacto en fecha, esfuerzo y entregables.

Cuando el equipo trabaja distribuido, la información de clientes y el estado de cada tarea deben quedar accesibles para las personas que intervienen en el proceso. Un CRM para equipos distribuidos puede centralizar la información de clientes y dar acceso al estado de las interacciones sin depender de mensajes individuales.

"El logro más destacado ha sido maximizar la eficiencia de los procesos de análisis de créditos y de cobranzas."

Bitrix24

Jefe de Ventas externas, Gustavo Domínguez

IMAG S.R.L.

EMPEZAR GRATIS

Aceptar entregables con criterios verificables, no con impresiones vagas

“No se siente terminado” expresa una percepción, pero no indica qué debe corregirse. La revisión debe convertirla en observaciones accionables.

La lista de verificación de aceptación puede dividirse en cuatro grupos:

  • Requisitos: están presentes todas las piezas, campos, mensajes o funciones solicitadas.
  • Formato: extensión, dimensiones, estructura y compatibilidad acordadas.
  • Calidad: reglas de marca, contenido, accesibilidad, seguridad o revisión técnica.
  • Funcionamiento: pruebas en el canal o entorno donde se utilizará.

En herramientas de colaboración como Bitrix24, esta lista puede incorporarse al seguimiento de la tarea: [ ] requisitos completos; [ ] formato correcto; [ ] contenido revisado; [ ] marca y accesibilidad validadas; [ ] pruebas realizadas; [ ] enlaces y dependencias comprobados; [ ] editables y fuentes incluidos; [ ] incidencias pendientes identificadas.

Los comentarios deben separar una incidencia objetiva, que incumple un requisito; una preferencia, que expresa una elección subjetiva; y un cambio de alcance, que altera lo pactado y requiere aprobación. Consolidar una lista priorizada es más útil que enviar comentarios dispersos durante la semana.

El acuerdo debe indicar la ventana de revisión y las rondas incluidas. Como referencia práctica, pueden acordarse 3 días laborables para revisar y hasta 2 rondas de cambios, ajustándose al tipo de entregable; no es un estándar universal. Si el equipo responde tarde, la fecha final debe actualizarse explícitamente: puede pausarse el siguiente hito, reordenar la cola o acordarse otra fecha.

La aceptación puede ser breve: “aprobado para publicación”, “aceptado con estos pendientes” o “rechazado por estos requisitos”. El estado debe quedar en la herramienta del proyecto, no solo en una reacción del chat.

Cerrar la colaboración sin perder conocimiento ni dejar puertas abiertas

El cierre se prepara desde el inicio con una lista de salida y una persona responsable. El proceso de cierre y desvinculación incluye:

  • revocar accesos a herramientas, carpetas, canales y entornos;
  • desactivar sesiones, tokens o llaves que ya no deban funcionar y rotar los secretos compartidos;
  • recuperar entregables, fuentes y documentación;
  • confirmar que cuentas, dominios, automatizaciones y activos pertenecen a la empresa o al cliente;
  • comprobar que la responsabilidad y administración se han transferido en repositorios, proyectos y servicios;
  • trasladar decisiones relevantes al espacio interno y registrar la fecha de cierre.

En proyectos activos, el freelancer debe dejar un traspaso con el estado actual, pendientes, riesgos, próximos hitos, decisiones abiertas y ubicación de los materiales. Si una tarea está bloqueada, debe indicar qué dependencia falta y quién puede resolverla. “Queda casi listo” no es una transferencia suficiente.

El equipo interno debe revisar dependencias externas: automatizaciones configuradas con cuentas personales, licencias a nombre del freelancer o procesos nunca documentados. Cada caso exige reasignar la responsabilidad y comprobar que el sistema funciona sin esa persona.

En Bitrix24, los colaboradores externos pueden trabajar dentro de espacios específicos con acceso limitado (Collabs) a las herramientas del proyecto. Al cerrar la colaboración, conviene revisar esos permisos y retirar al usuario de los espacios que ya no necesite.

La revocación de accesos procede aunque la relación termine cordialmente. Los materiales que deban conservarse se archivan según las reglas internas, por ejemplo durante 12 meses si esa es la política aplicable; las copias innecesarias se eliminan conforme al acuerdo y a las obligaciones aplicables.

Coordina freelancers sin perder el control

Bitrix24 centraliza tareas, archivos, permisos y revisiones para colaborar con externos con trazabilidad y menos riesgos.

Pruébalo gratis

FAQ: decisiones prácticas cuando el modelo no encaja del todo

¿Qué cambia si el freelancer necesita usar herramientas del cliente?

El equipo interno mantiene el control del encargo aunque la ejecución ocurra en el entorno del cliente. El paquete de trabajo, el alcance, las decisiones y el estado deben reflejarse en el espacio interno de referencia. En la herramienta del cliente se asignan sólo los permisos necesarios y se define quién resuelve accesos y quién aprueba. También debe acordarse qué información puede copiarse entre sistemas; una decisión crítica no debe quedar únicamente en la plataforma externa.

¿Cómo trabajar con colaboradores recurrentes sin dejar accesos permanentes?

La recurrencia comercial no implica permanencia técnica. Los accesos pueden asignarse por proyecto, rol o periodo, usando grupos de permisos para reactivarlos sin reconstruirlos. Cada activación necesita una fecha de revisión. Un colaborador puede conservar acceso a una biblioteca de marca, pero no a los datos de clientes de cada campaña.

¿Qué hacer si entrega desde su propio sistema de archivos o gestor?

Antes de empezar, definan qué información se copiará al sistema interno, cuándo y quién lo hará. Como mínimo, deben conservarse el encargo vigente, las decisiones, estados de entrega, archivos finales y fuentes. No hace falta duplicar cada comentario, pero ninguna aprobación o dependencia crítica debe quedar solo en la plataforma externa. Al terminar, la empresa debe poder reconstruir el estado del proyecto sin depender de mensajes del freelancer.

¡Suscríbete a la newsletter!
Una vez al mes te enviaremos una selección de los artículos más interesantes. Solamente artículos útiles e interesantes, sin spam.
También te puede interesar
Explora a fondo Bitrix24
Blog
Webinars
Glosario

Free. Unlimited. Online.

Bitrix24 es un lugar donde todos pueden comunicarse, colaborar entre tareas y proyectos, administrar clientes y mucho más.

Empezar gratis
